더블월 PC
DW 공법 Double Wall

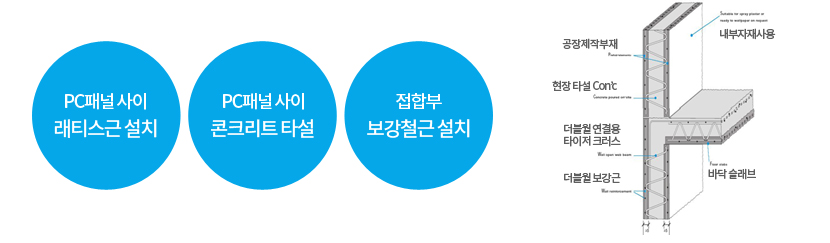

두 개의 PC 패널 사이에 콘크리트를 현장에서 타설하여 시공하는 PC공법과 RC공법이 융합된 최신 건설기술

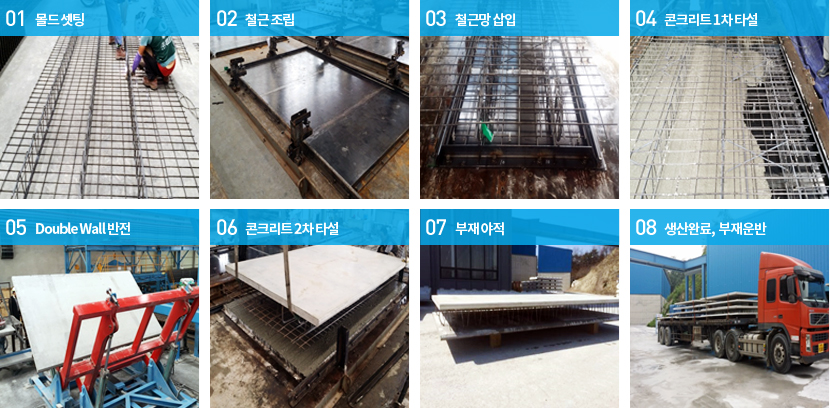

부재 개요

지상층 더블월 벽체 실험 (내진 성능 실험 수행)

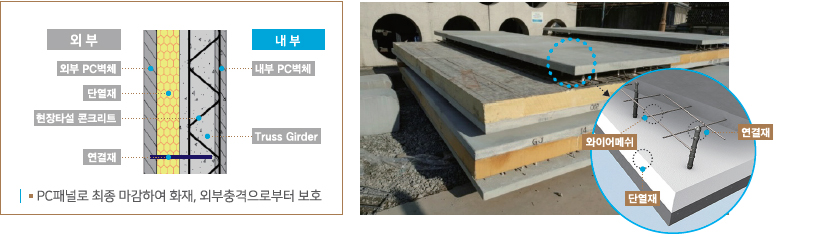

02. IDW : 단열벽체
-
- RC_ 외단열 대비 시공비 20% 절감 가능
- 내단열 대비 외단열 에너지절감 효과 + 30%
- 화재, 외부충격, 오염 등에 우수
더블월에 단열재를 설치하여 단열성능을 확보한 기술
부재 개요

* 대한건축학회 (2015.04)
구분 |
RC_내단열 |
RC_외단열 |
PC_외단열 |
---|---|---|---|
시공비 |
100% | 118% | 98% |
공사기간 (일/층) | 12일(100%) | 12일(100%) | 9일(75%) |

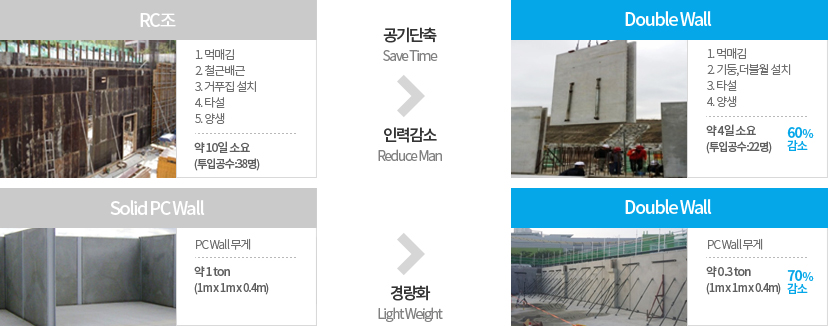

03. 지하외벽 PC Double Wall
-
- 공종 간섭 최소화
- PC/RC 접합부 최소화에 따른 시공 안전성 확보
- Joint의 배부름으로 인한 할석 및 미장 공정 생략
- RC공사 대비 60% 공기 감축

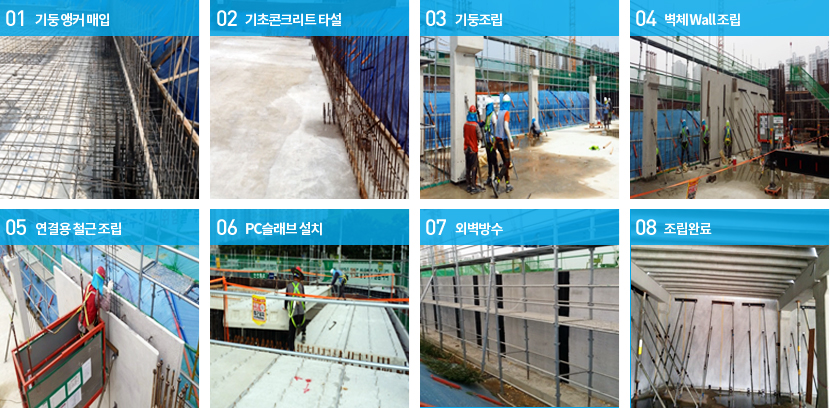

지하주차장 외벽(옹벽)부에 PC 더블월 부재를 적용하여 기존 RC공사의 단점을 보완한 공법

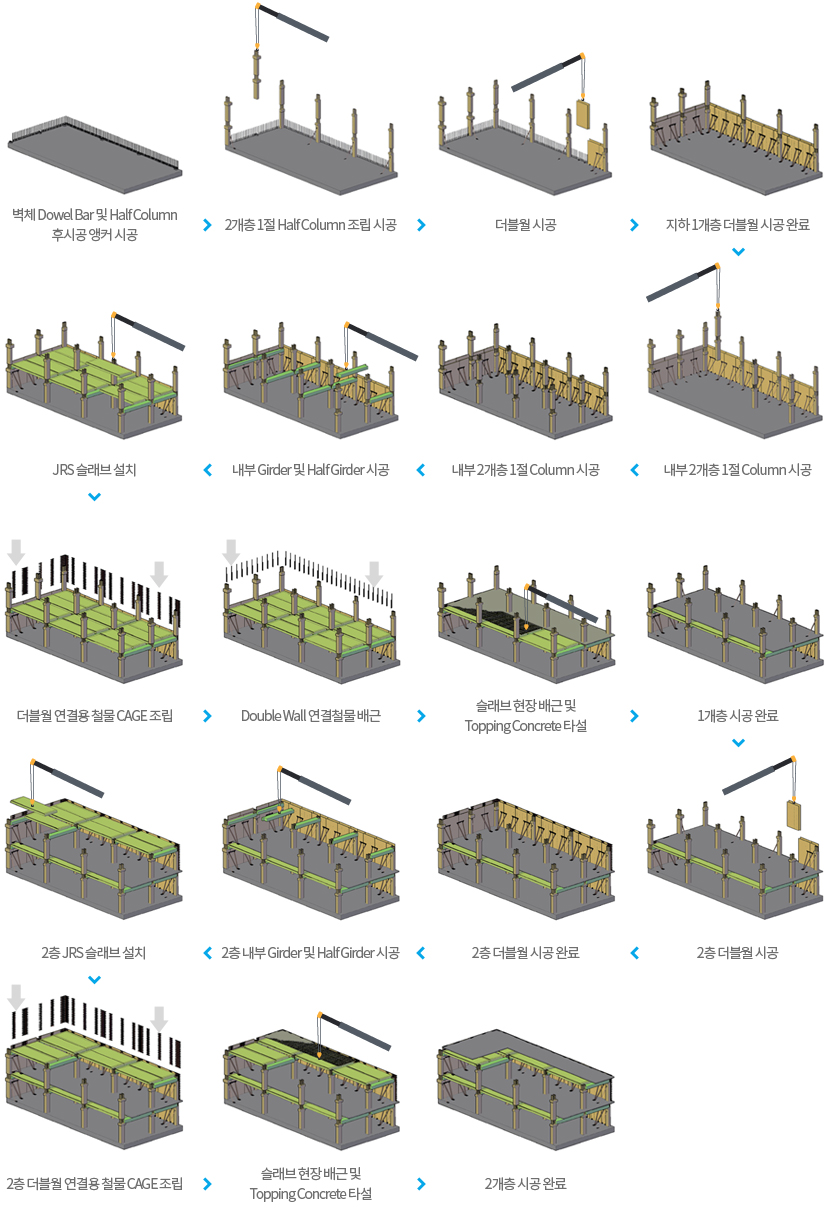

04. 주동하부 PC Double Wall
주동하부 구간에 대한 ALL PC화를 통해 기존 RC/PC 경계부에 대한 복잡한 시공 절차를 간소화하고,
CP(Critical Path) 단축 및 공사비를 절감하는 공법
- 가설재 감소로 안전위험성 감소
- 거푸집작업 생략으로 인한 현장 작업 간소화
- 현장 작업 최소화로 공간 활용 용이
- 경계부 시공 및 관리 단일화
- 주동+지하주차장 ALL PC화를 통한 공종 간소화
